CONSTRUCCIÓN DE OFICINAS Y LA GERENCIA DE CASA DE EVENTOS PIEDRAGRANDE

Fecha de inicio: Marzo 02  de 2020
Fecha planeada de finalización: Agosto 28 de 2020
Propietario: Casa de Eventos Piedragrande A.M.S S.A.S

Área a intervenir: 105m2

Oficinas abiertas tipo americano con espacios amplios y un piso techo de 3mts, la oficina de la gerencia totalmente independiente, incluye una sala de juntas y una sala de espera interna, con baño privado.

Resumen

80%

Porcentaje de tiempo

21/26

Semana

62%

Porcentaje de ppto gastado sobre el estimado

68%

Porcentaje de Avance real en la Obra

19. Entrega de Obra

F.E Agosto 15/2020

18. Aseo final de obra

F.I 15 Agosto/2020

17. Retoques y detalles menores de obra

F. I Agosto 13/2020 - F.T Agosto 14/2020

16. Pintura Interna

 F. I Agosto 10/2020 - F.T Agosto 13/2020

15. Colocación de Piso Laminado

 F. I Agosto 03/2020 F.T Agosto 08/2020

14. Estuco Interno

 F.I Julio 28/2020 - F.T Agosto 1/2020

13 Estuco y Pintura Externa

F. I Julio 21/2020 - F.T Julio 25/2020

12. Techo interno

F. I Julio 24/2020 - F.T Julio 27/2020

11. Revestimiento Interno en superborad

F. I Julio 22/2020 . F.T Julio 27/2020

10. Instalaciones Eléctricas Internas

F.I Julio 15 - F. T Julio 23

9. Revestimiento Externo con Superboard

F. I Julio 15/2020 - F.T Julio 18/2020

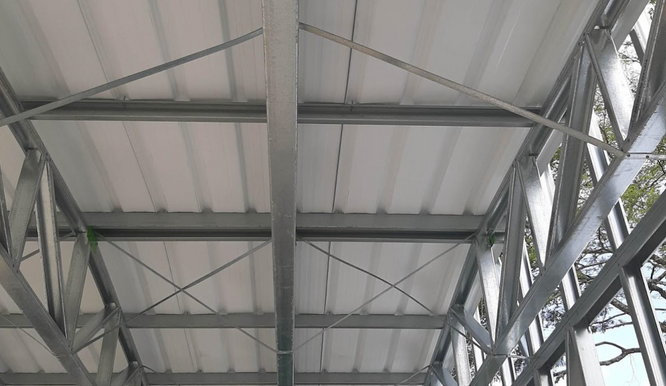

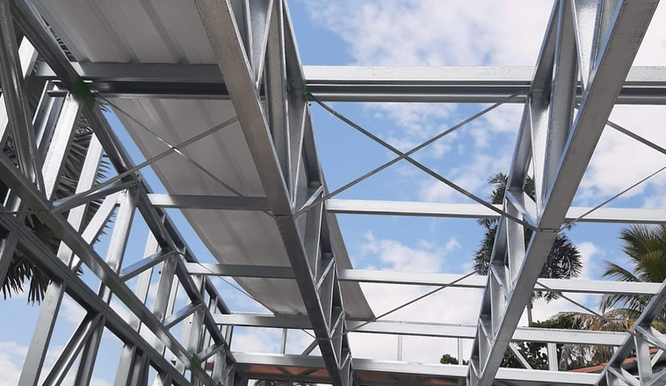

8. Montaje del Techo, incluye la teja UPVC

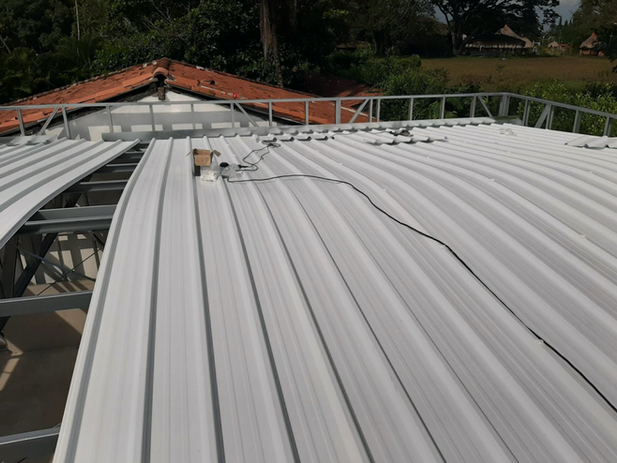

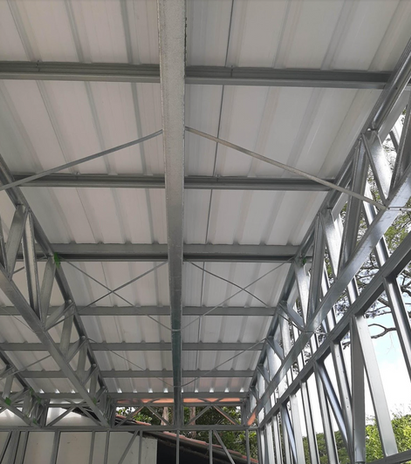

F.I Julio 14/2020 F.T Julio 16/2020

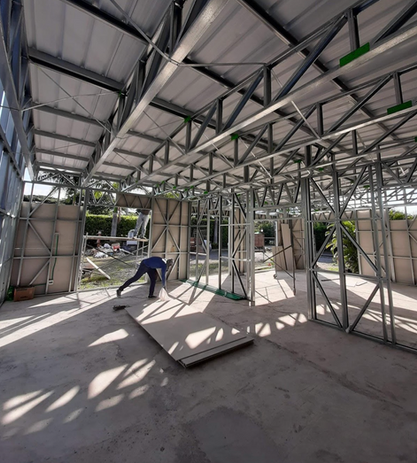

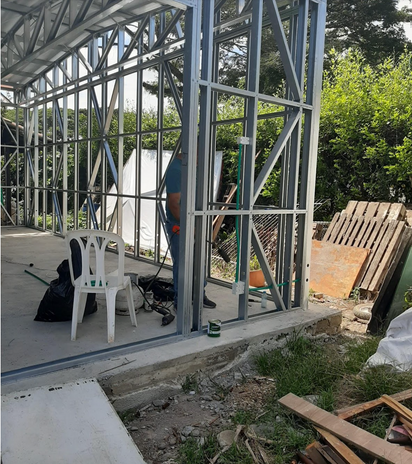

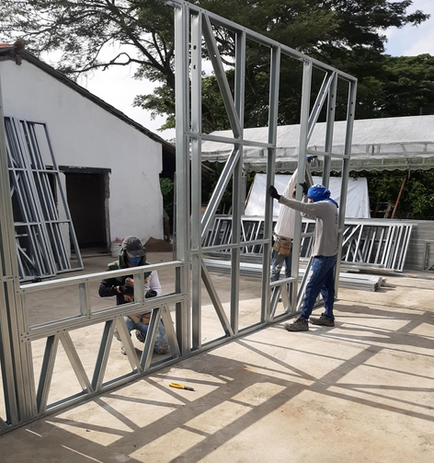

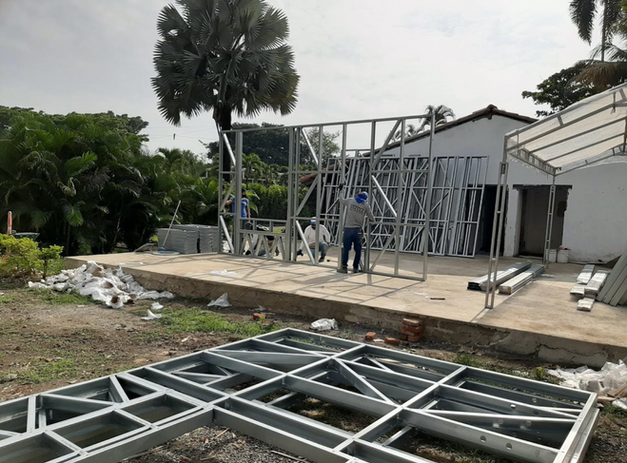

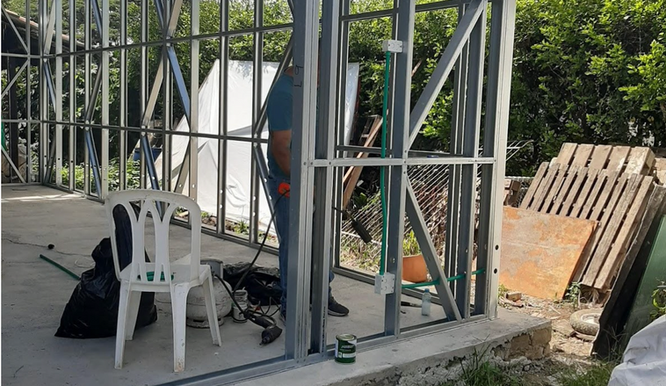

7. Armado de la Estructura en Acero

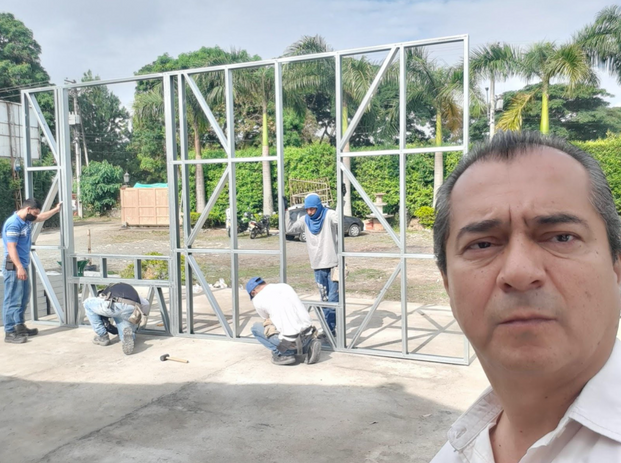

F.I Julio 4/2020 F.T  Julio 9/2020

6. Entrega de la estructura en Obra

Julio 03/2020

Nota: El proveedor tuvo inconvenientes con el transporte, se demoró más de una semana de lo previsto para poder entregar el material en obra.

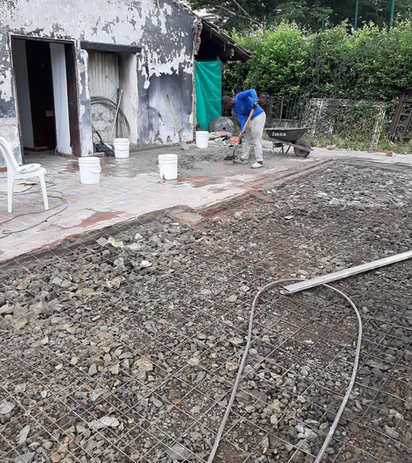

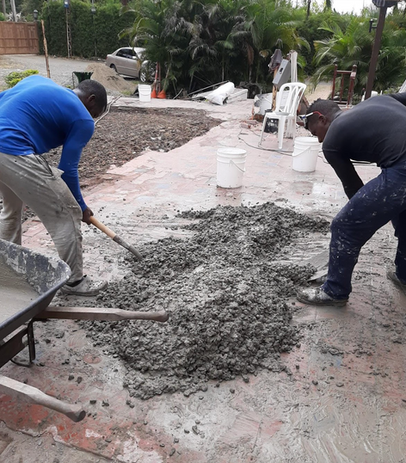

5. Cimentación de la Losa

 F.I Mayo 21/2020 - F. T Junio 06/2020

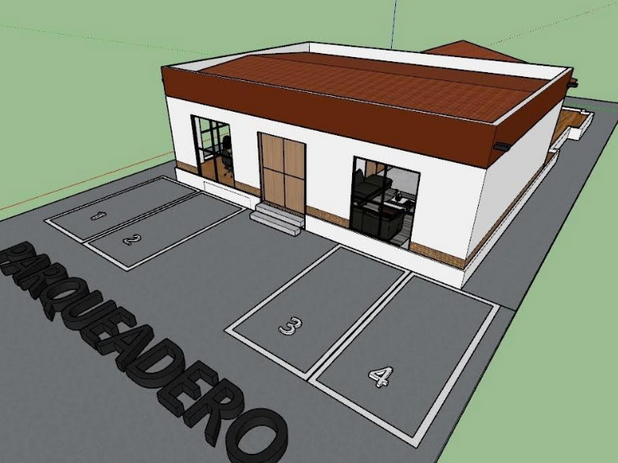

4. Diseño Final en Renders / Estructural

F. I Abril 13/2020 F.T Mayo 15/2020

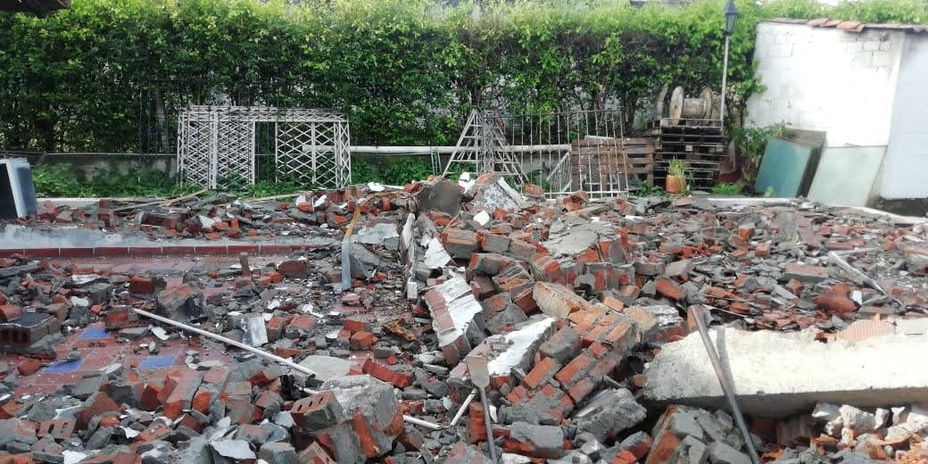

3. Demolición de estructura vieja y bote de Escombros

F. I Mayo 4/ 2020     F.T Mayo 8/2020

2. Bote de Escombros

F.I Marzo 16 F.T Marzo 17

Marzo 20 del 2020 se inicia el confinamiento del País.

La Obra queda suspendida hasta nueva orden por parte del Gobierno, en Abril 15 del 2020 la Firma Alkubo cumple con los protocolos de Bioseguridad y el Gerente de proyectos con su equipo puede reiniciar labores y quedan pendientes de la llegada del código por parte de la Alcaldía con el fin de poder sacar los respectivos pasaportes sanitarios digitales. (Se demoraron 8 días en llegar )

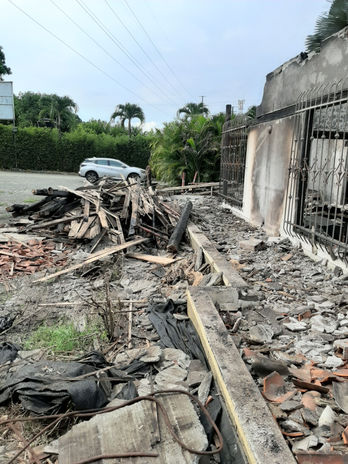

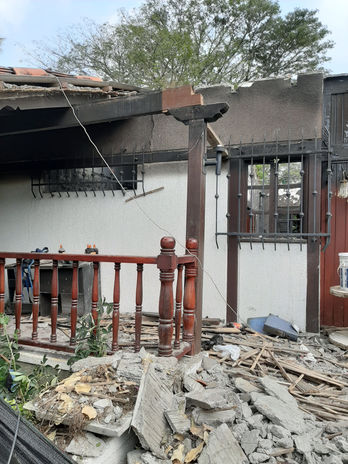

1. Desmonte del Techo

F.I Marzo 9 /2020  - F.T Marzo 13 /2020

Inicio de la Obra
